建築工事経過報告

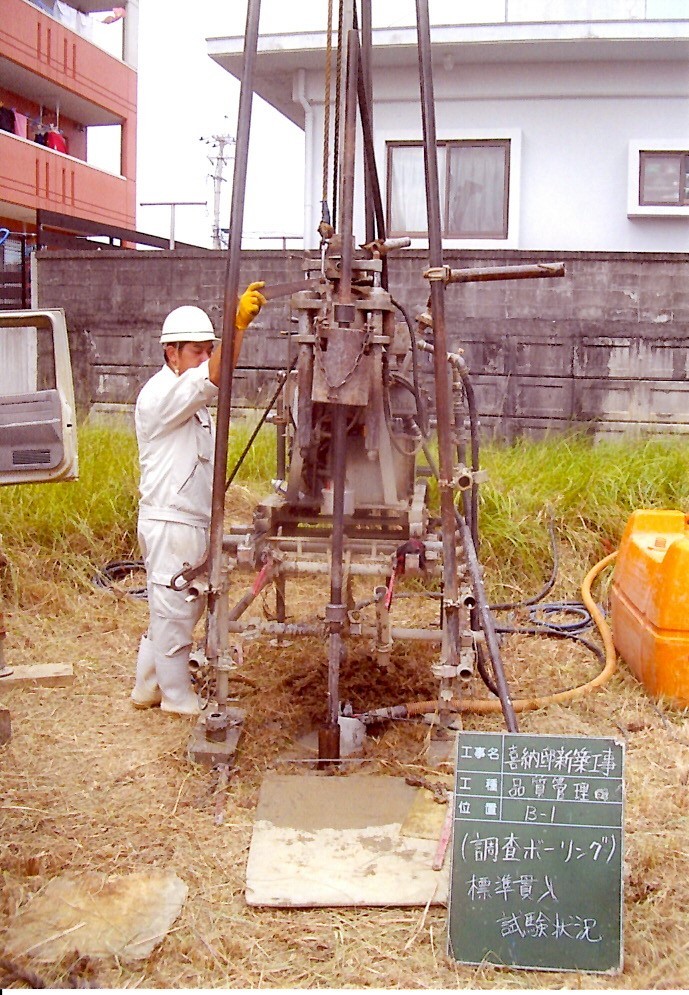

ボーリング調査
<建築する地盤の強度を調査しました>
調査結果 ◎地下5mから強度な地盤が2m以上検出されました。
◎杭(パイル)を5~6m地中に埋め込みます。
建物の構造の強度計算(平成28年5月20日 合格)
◎建物構造図面を専門機関に確認してもらい
建築基準法の強度に適合していることを確認しました。
建物の建築確認許可申請(平成28年5月23日 図面提出)
◎建物の設計図面を専門機関に提出しました。
建物の建築確認許可申請(平成28年5月26日 許可)
◎建物の設計図面が建築基準法に適合して、許可
がおりました。
◎建物の設計図面の完成です。
地鎮祭(平成28年6月8日 大安)
地鎮祭とは
◎工事を始める前に土地の神様を鎮め、土地利用の
許しを得るために祈願します。
◎工事期間中に事故が無いよう安全祈願をします。
◎建築する建物に居住するご家族が、永年に渡り
楽しく幸せに暮らせるように祈願します。
◎建築業者・設計士で鍬(くわ)を入れました。
◎一昨日は大雨、前日は雨でしたが、本日は終日、
晴れて風もあり、快適に進行することができました。

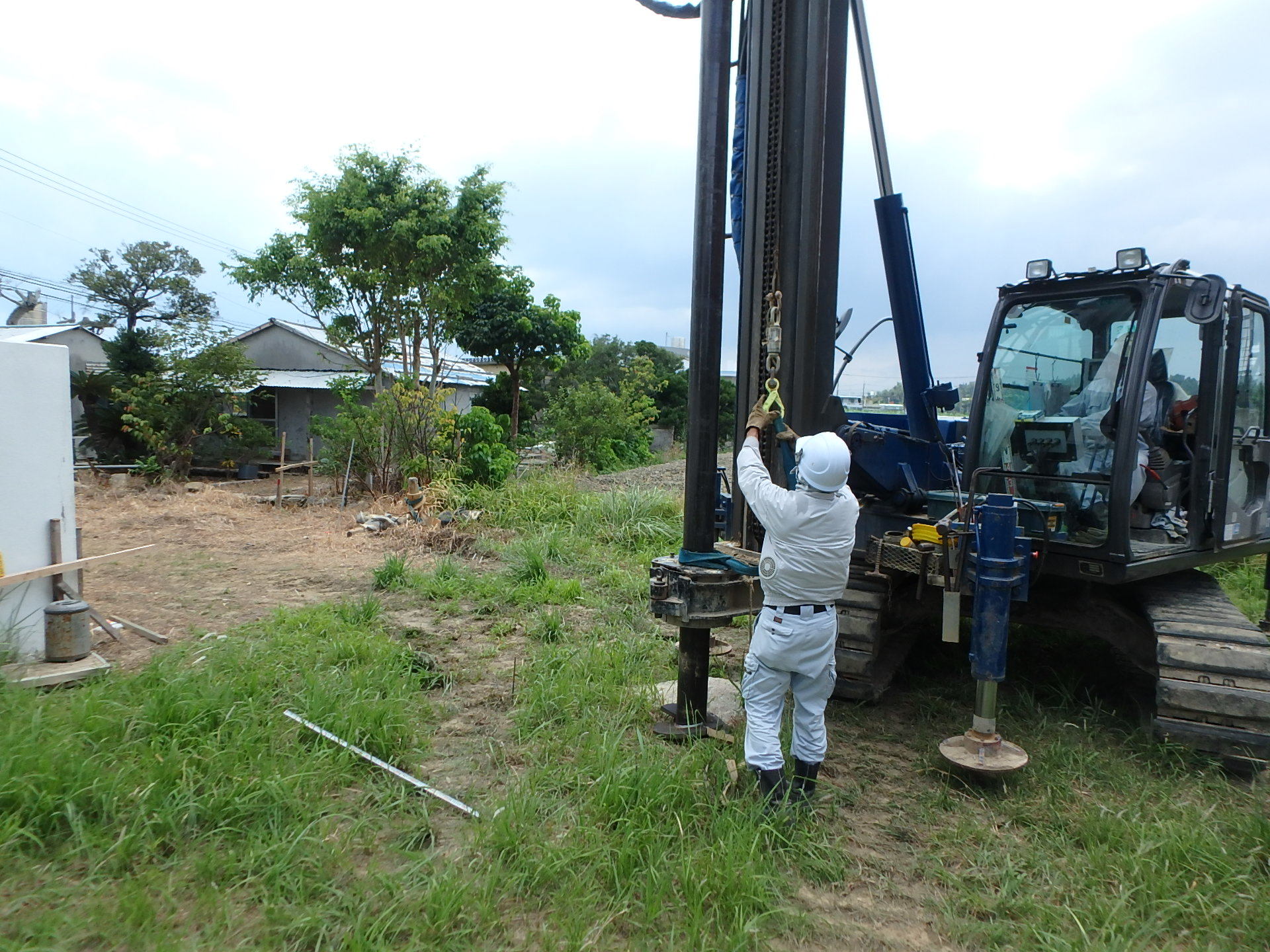

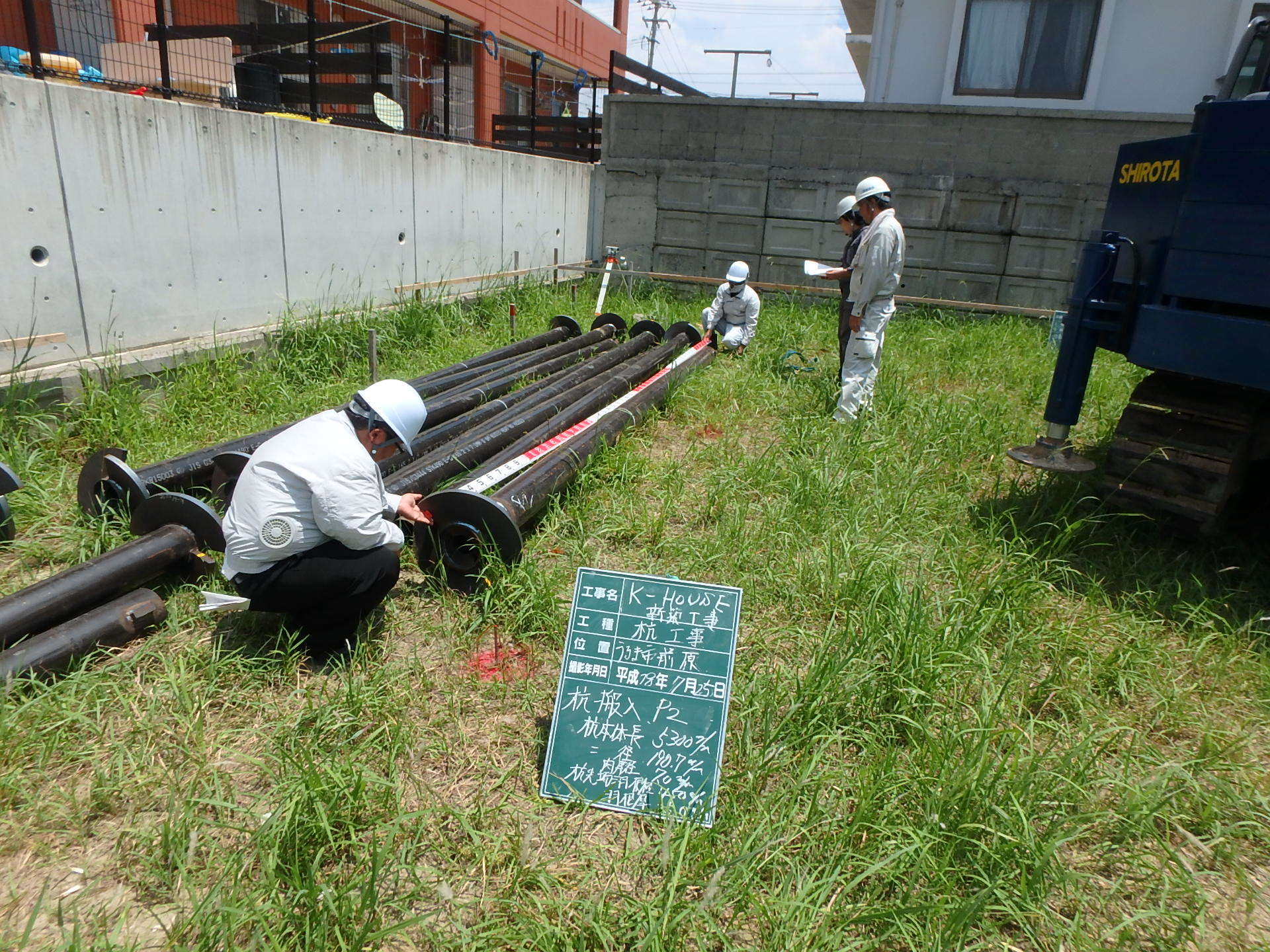

杭(鋼管杭)工事
◎建物が地震や建物自体の重さで傾かないように地中の強度な
地盤(深さ5m)まで合計15本の鋼管杭を埋め込みました。
土木工事
◎鋼管杭と建物の基礎(土台)を接続する為の準備の工事です。

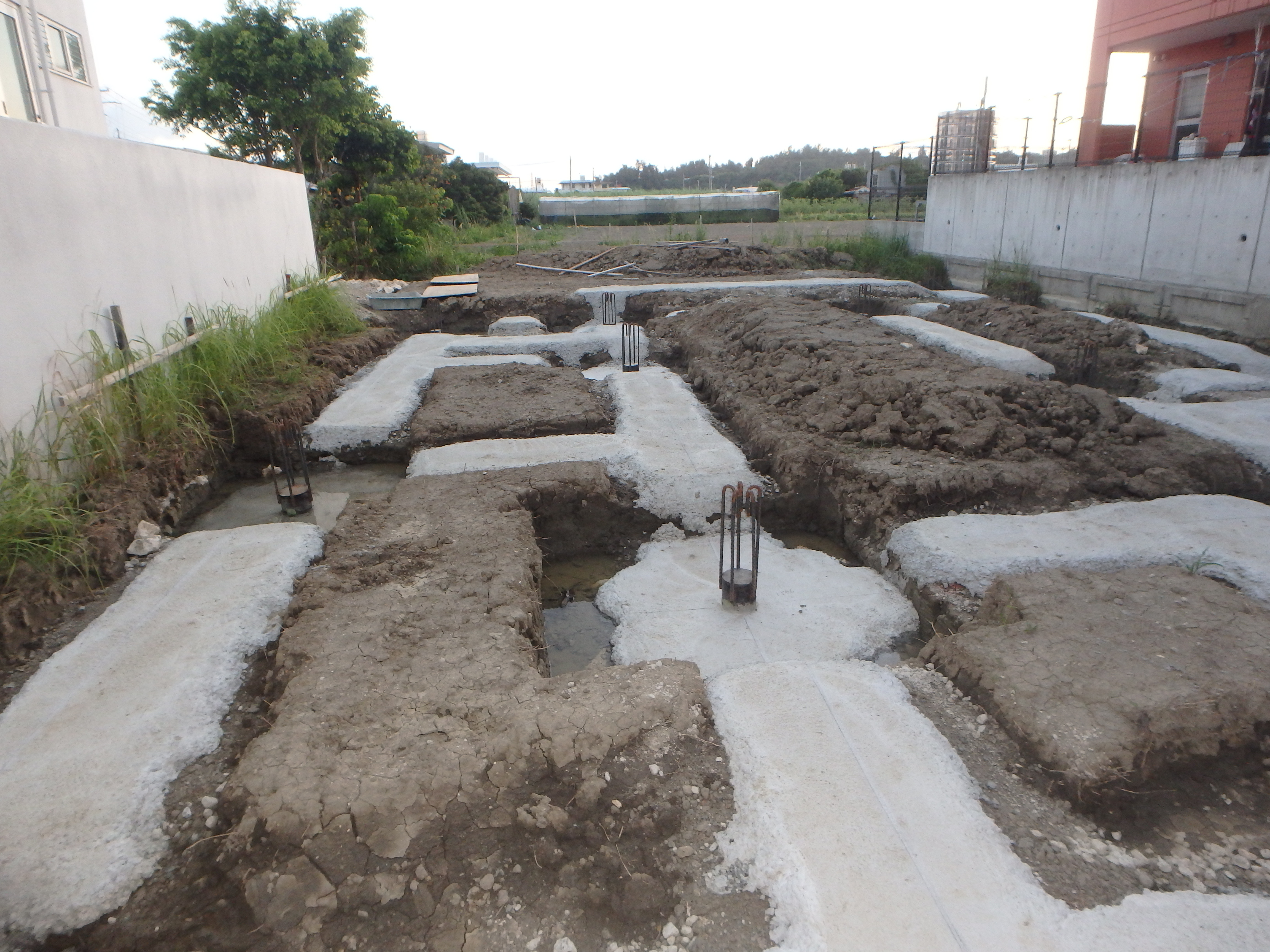

建物基礎部分の骨組検査(合格)
◎設計士+瑕疵担保保険会社が建物基礎部分の骨組の検査を
行い建築基準法に適合していることを確認しました。

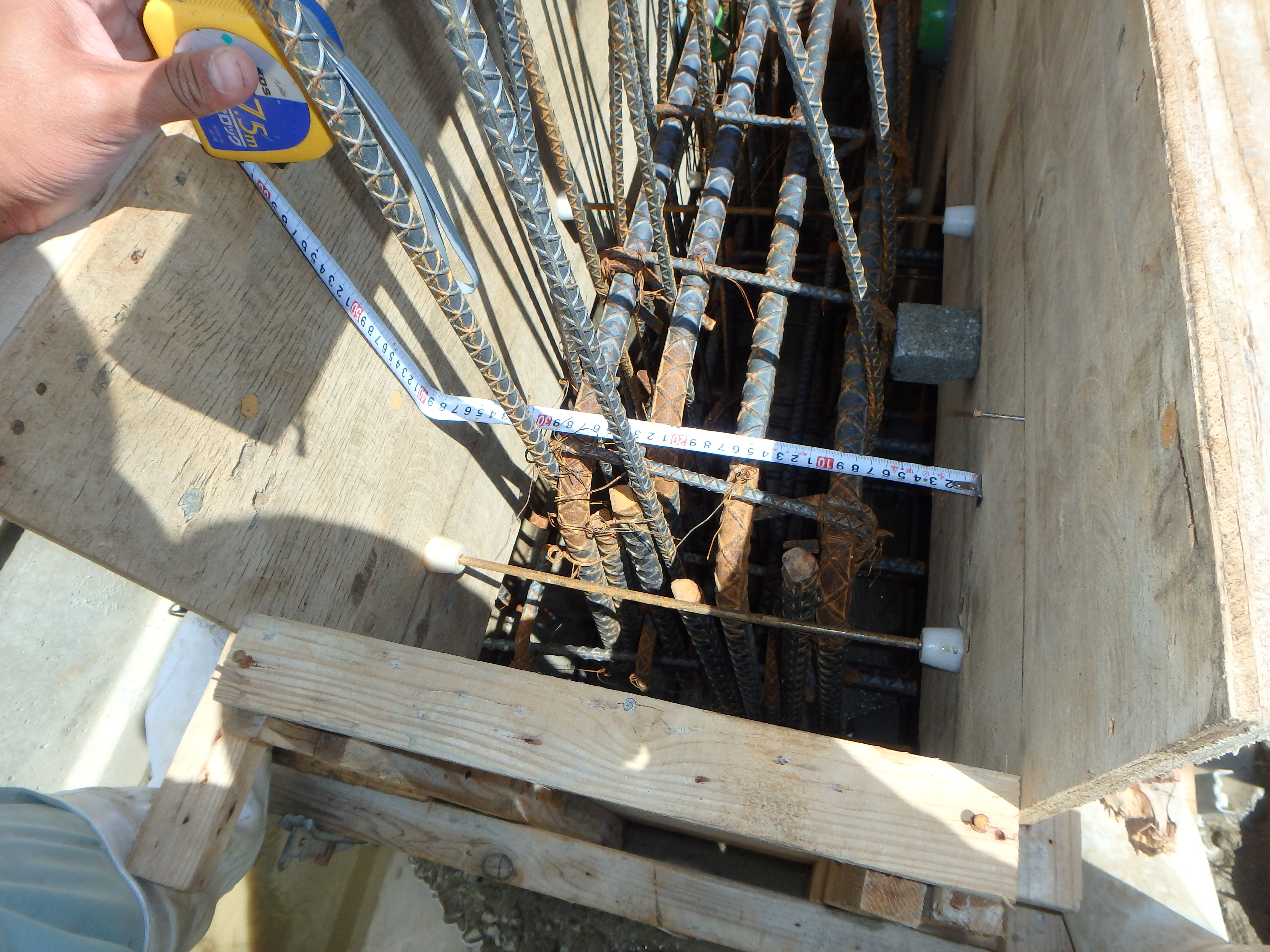

◎鉄筋の太さ及び本数+型枠と鉄筋との距離・コンクリート
の検査です

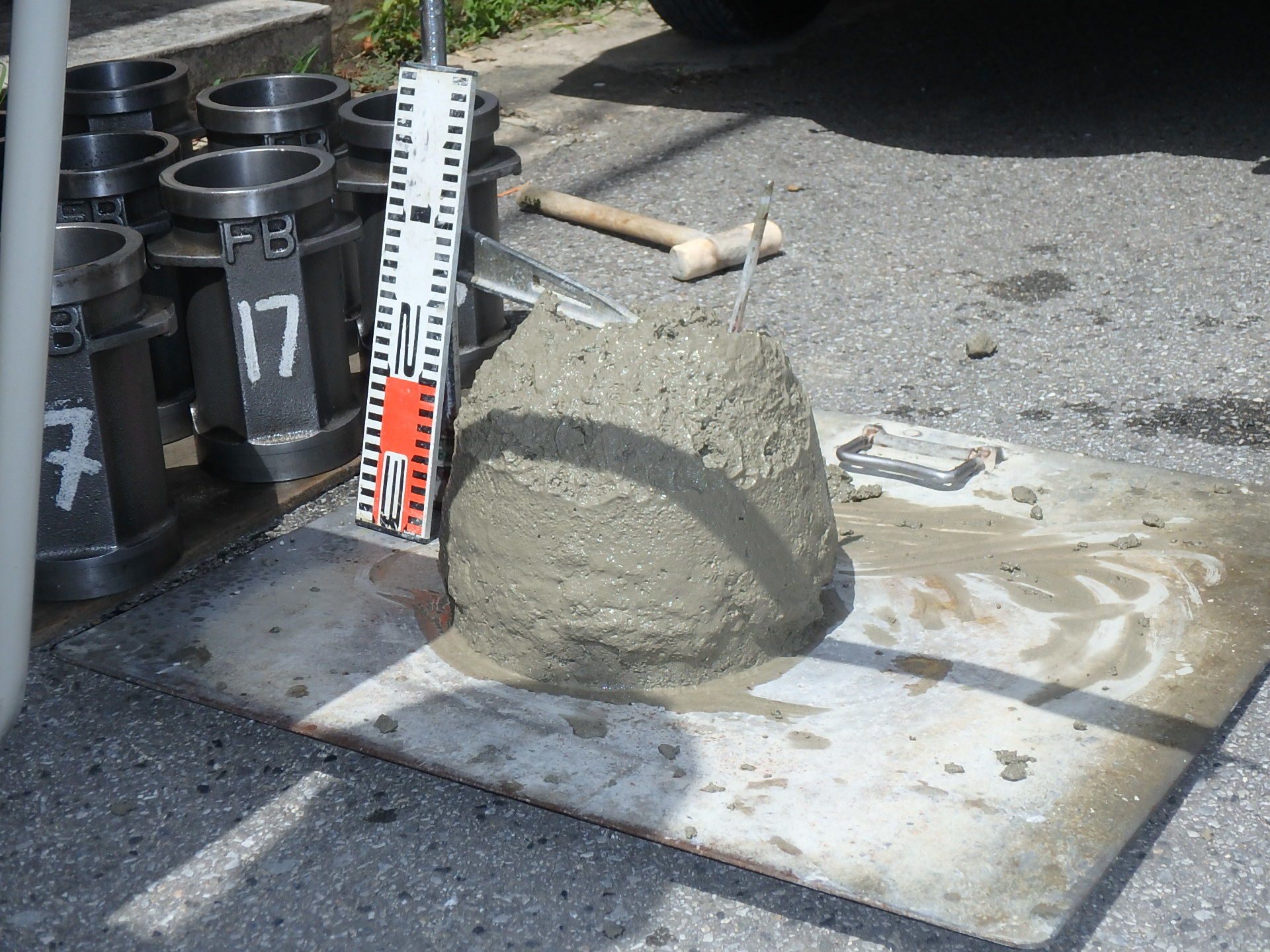

◎コンクリートの試験

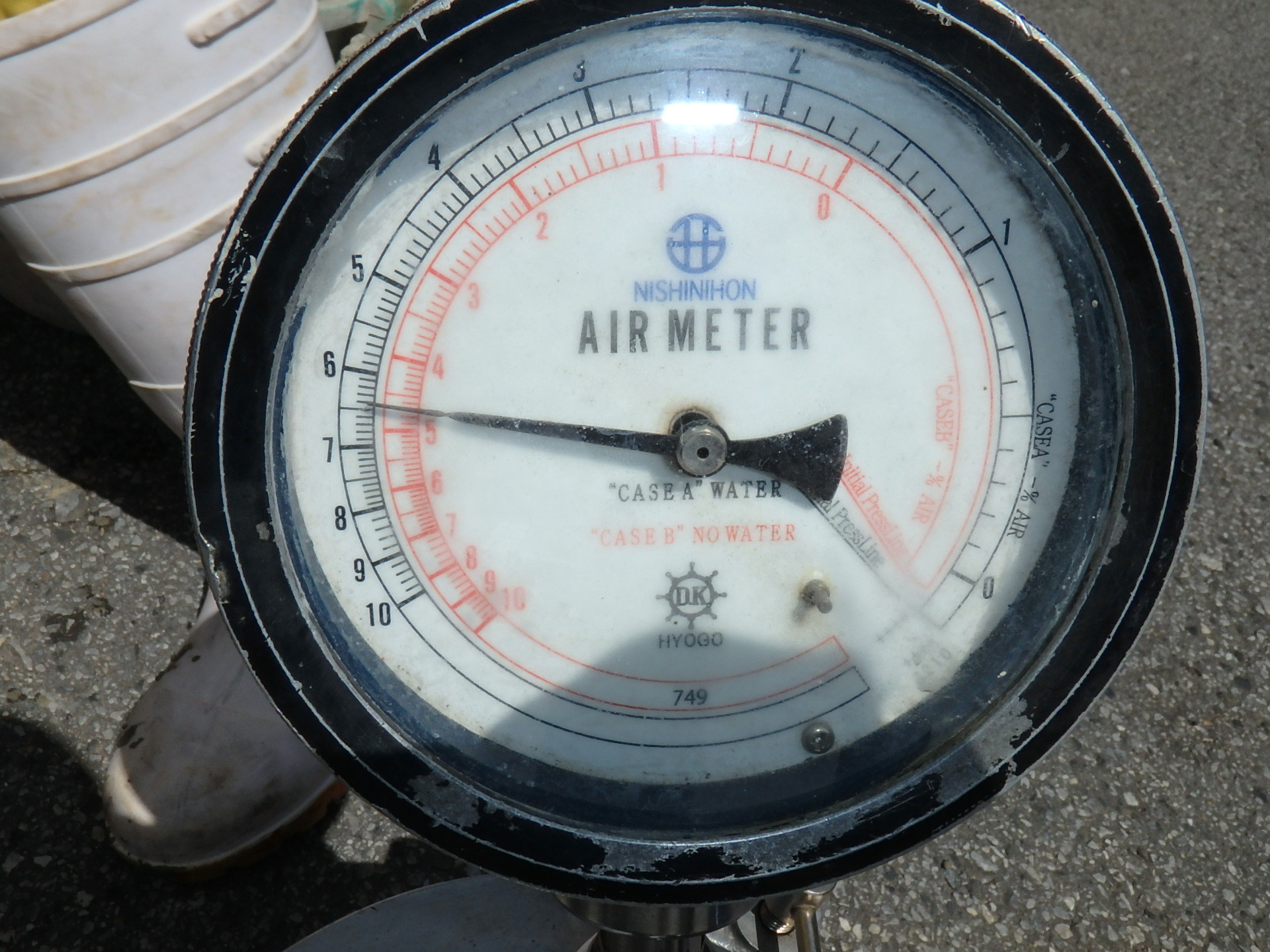

コンクリートの強度+空気量+温度・バラスの大きさ・
塩化物含有量が適正であることを確認しました。
◎骨組(鉄筋)は建物の強度+耐久性に大きく影響します。
排水管配管工事(完了)
◎排水管は、たるみが原因で、つまりや破損を起こす場合が
あります。地中に埋設する際、地盤を固める為、転圧をか
け、砂を敷き、排水管がたるまないように施工します。
私たちは、それに加えステンレス製の金具を2mおきに建
物本体に固定して、その上に排水管を固定しました。
建物基礎工事(完了)
◎建物基礎部分の型枠を解体した後、土を埋め戻して、転圧
を掛けて固めました。
◎排水の流れをスムーズにする為、現在の地盤より70cm高
くしました。
鉄筋工事(壁)(完了)
◎建物の壁部分の鉄筋工事が完了しました。
◎鉄筋工事は建物の骨組みの工事です。
◎設計士が建物本体の骨組(鉄筋)の検査を行い
建築基準法に適合していることを確認しました。
水道(給水)工事(設置)
◎給水管が適切に接続していることをうるま市水道局職員が
確認しました。
壁の型枠工事(適合)
◎骨組みである鉄筋を木枠で囲い、コンクリートを流し込む為
の工事です。
◎設計士が木枠内の寸法や鉄筋の位置等を検査して建築基準法
に適合していることを確認しました。
◎木枠が適正でないと、コンクリートの厚みや鉄筋の位置がず
れてしまい、大きな亀裂(ひび割れ)の原因になります。
電気配管工事(完了)
◎照明器具・コンセント・スイッチ・TV・電話・インターホン
等の電気配管工事が完了しました。
屋根の鉄筋工事+型枠工事(完了)
◎設計士+瑕疵担保保険会社が検査を行い建築基準法に適合し
ていることを確認しました

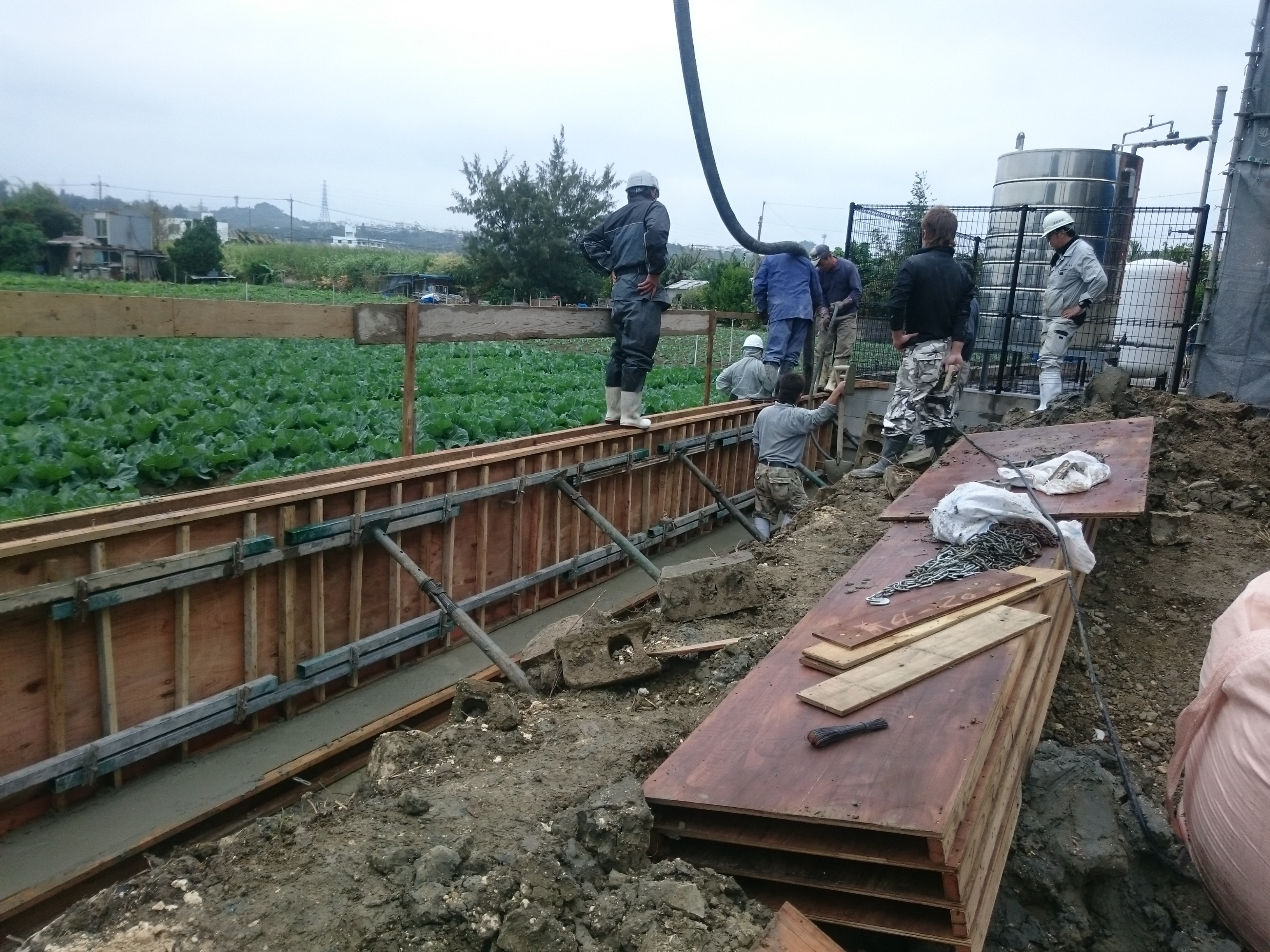

壁+屋根の打設工事(平成28年12月8日 完了)
◎スラブ打ちです!
◎今日はとても綺麗な空でした。
◎コンクリートの強度+空気量+温度・バラスの大きさ・
塩化物含有量が適正であることを確認しました。

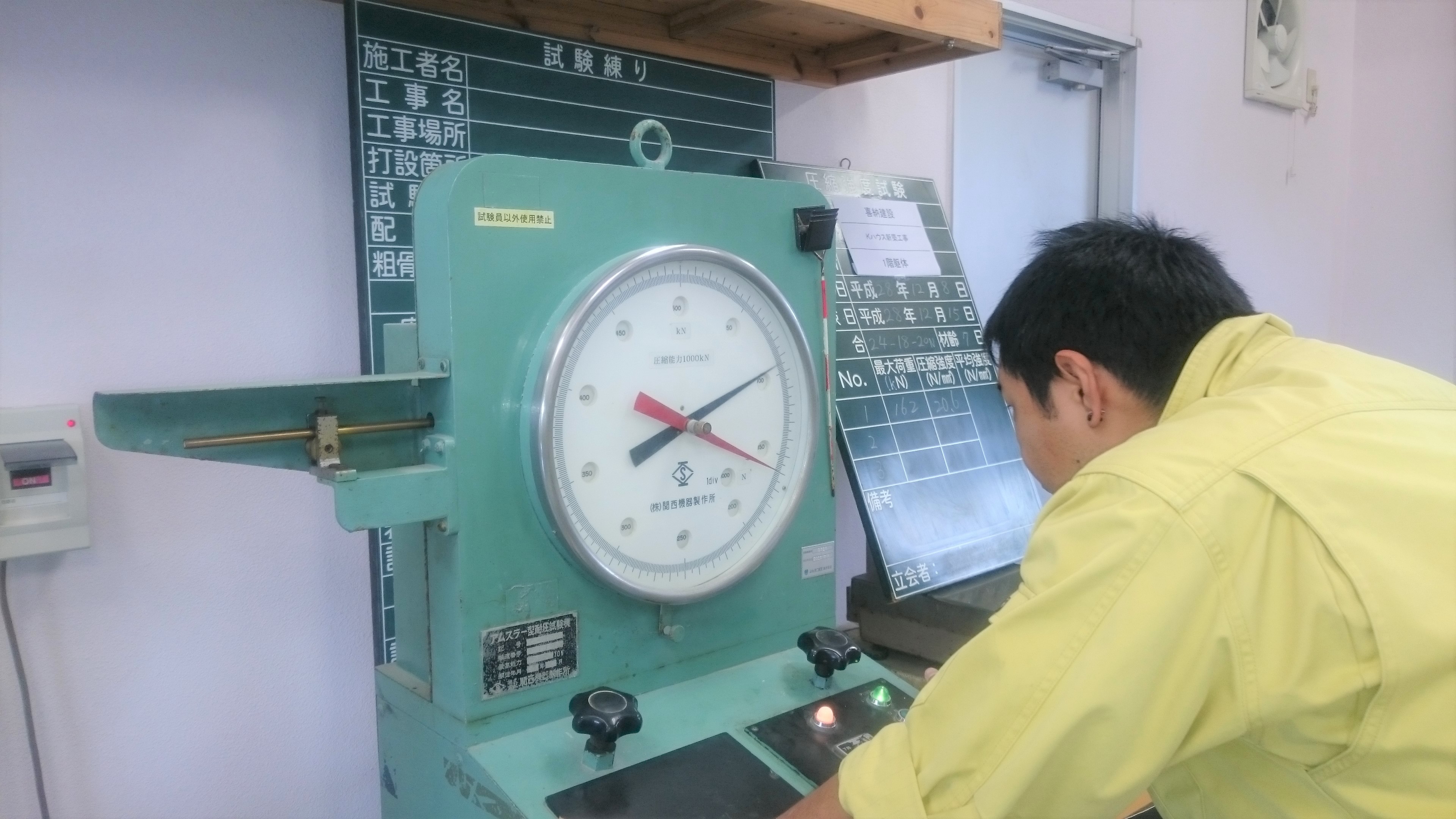

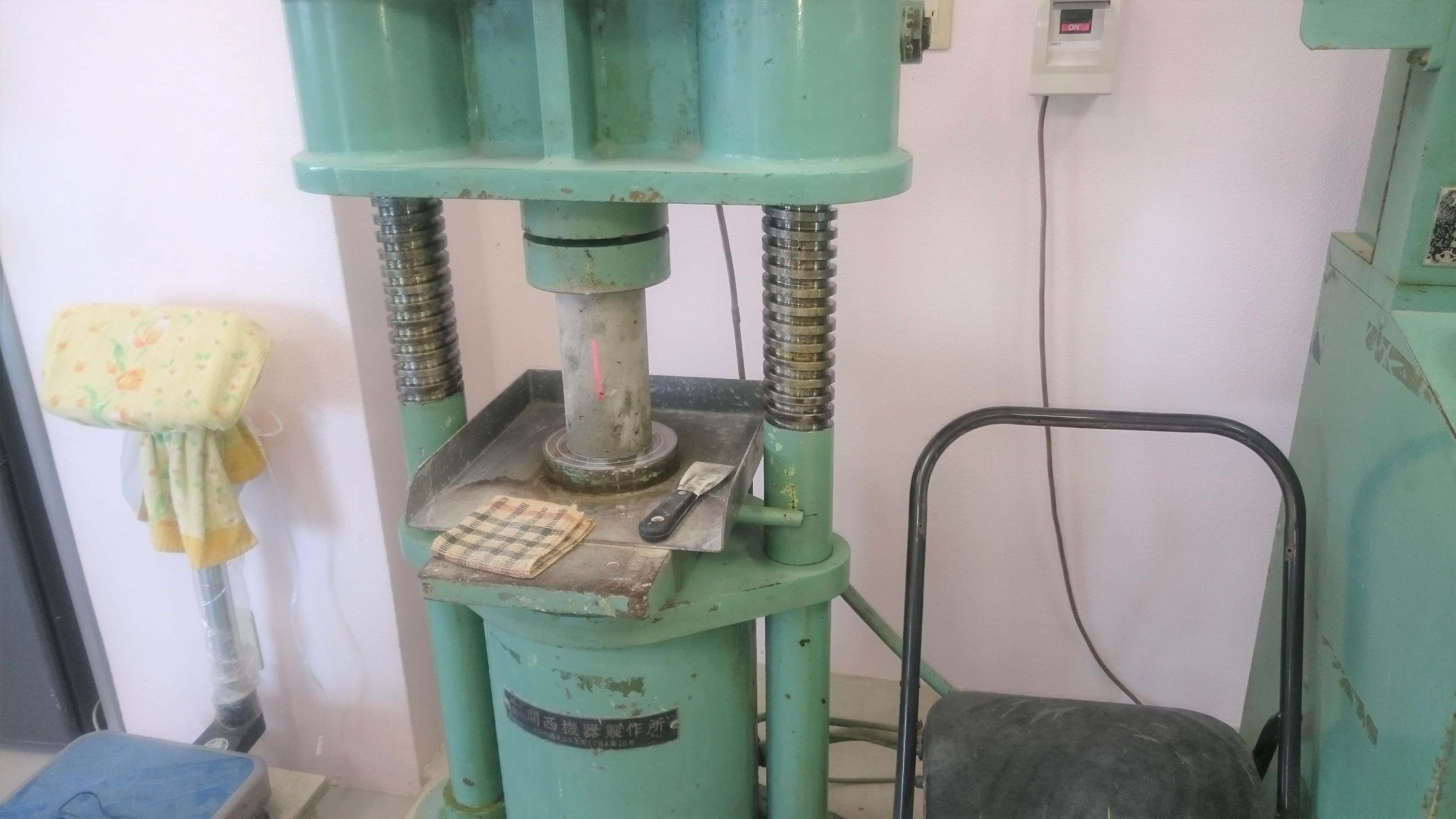

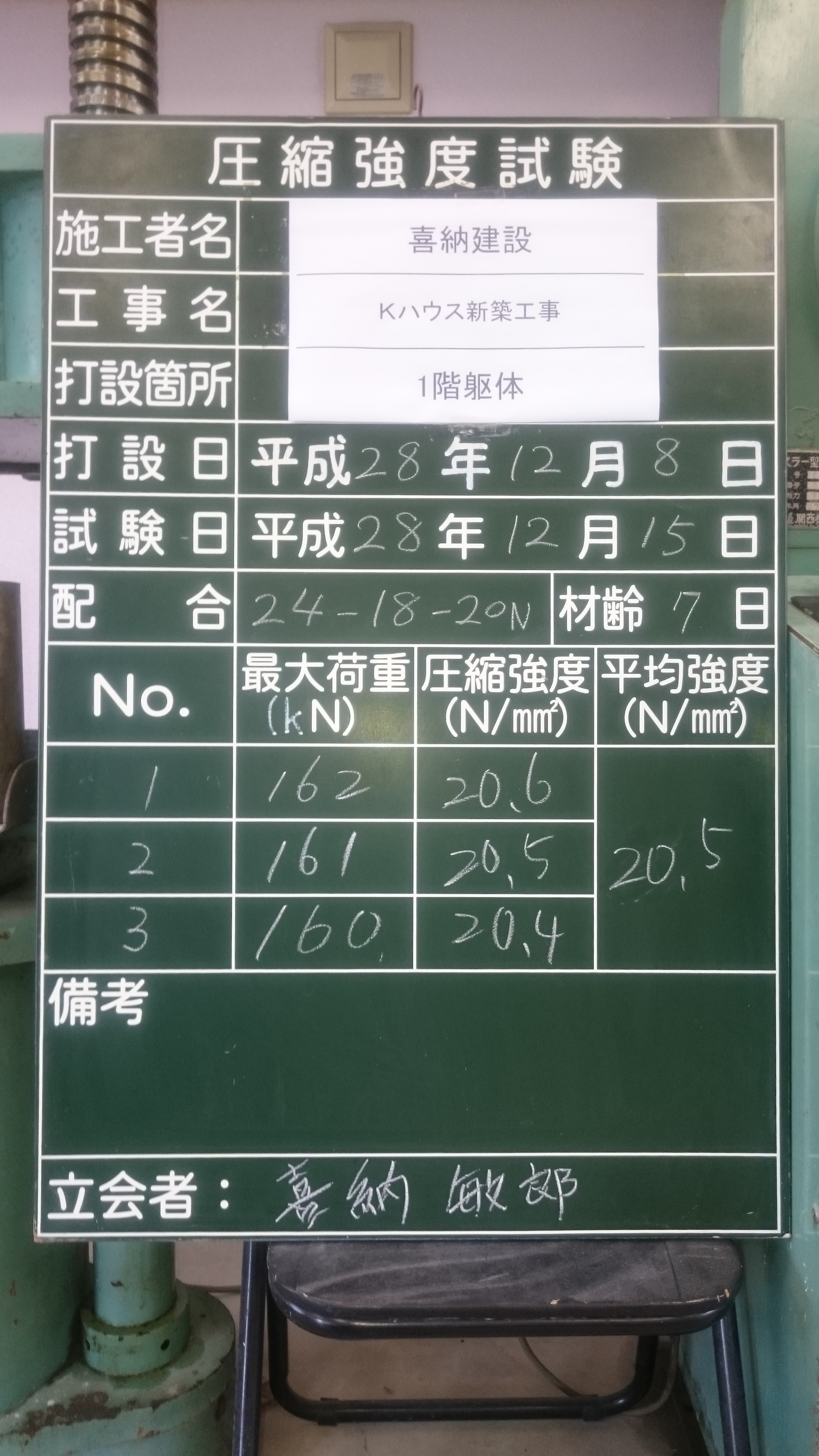

◎流し込むコンクリートのサンプルを生コン会社で保管
をして、7日目・28日目に強度検査を行います。
下記写真(右)
◎建物の壁と屋根にコンクリートを流し込む工事です。
◎壁と屋根が出来上がることで、建物外部の完成です。
◎コンクリートをむら無く均等に流し込むよう職人全員が最善
の注意を払い、全て流し込むまで休みなく作業を続けます。
◎むら無くコンクリートを流し込む為に、専用の機械を使用し
て熟練された職人技術をふるいます。
◎スラブ打ちは建築工事で最重要工事です。
◎コンクリート打設・・・AM10:30~PM15:30終了
◎左官・・・・・・・・・PM10:30~PM21:30終了
各業者の皆さん、お疲れさまでした。
◎7日~10日間は屋上(スラブ)に水を溜めます。
コンクリートは水と化学反応を起こし、ガラス質を生成しなが
ら固くなります。表面の水分が不足すると科学反応が不十分に
なります。又、表面の渇きを防ぐことにより、ひび割れのリス
クを軽減します。
屋上(スラブ)は建物で最重要構造部分です。
コンクリートの強度+耐久性を高める重要な作業です。
2017年 元旦
あけましておめでとうございます!
元旦の朝 空が青く、サトウキビの花が
銀色にキラキラ輝いています。
私達は、皆様と共に、輝き、羽ばたく一年になる
よう努力をしますので、宜しくお願いします!
戻る

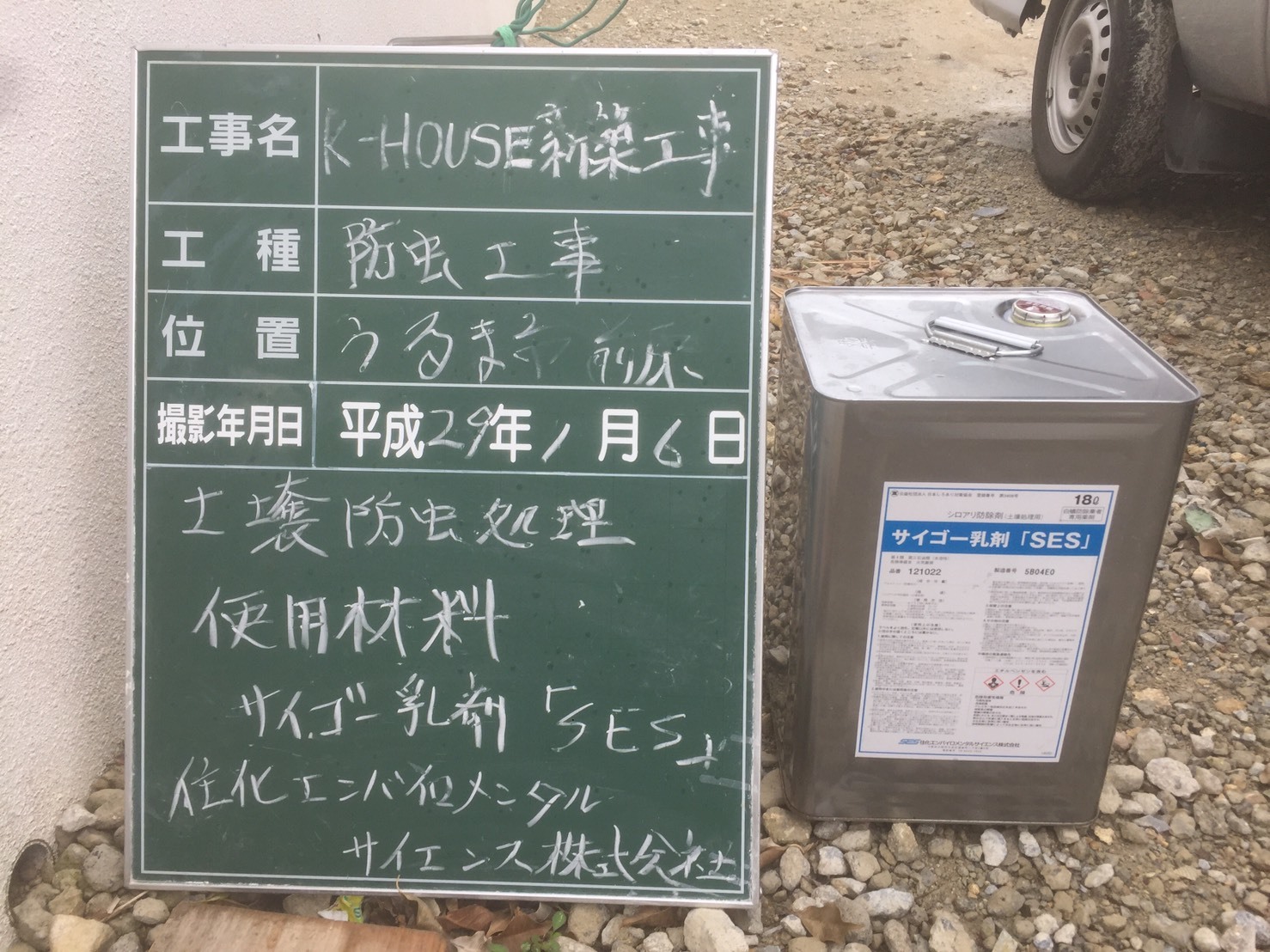

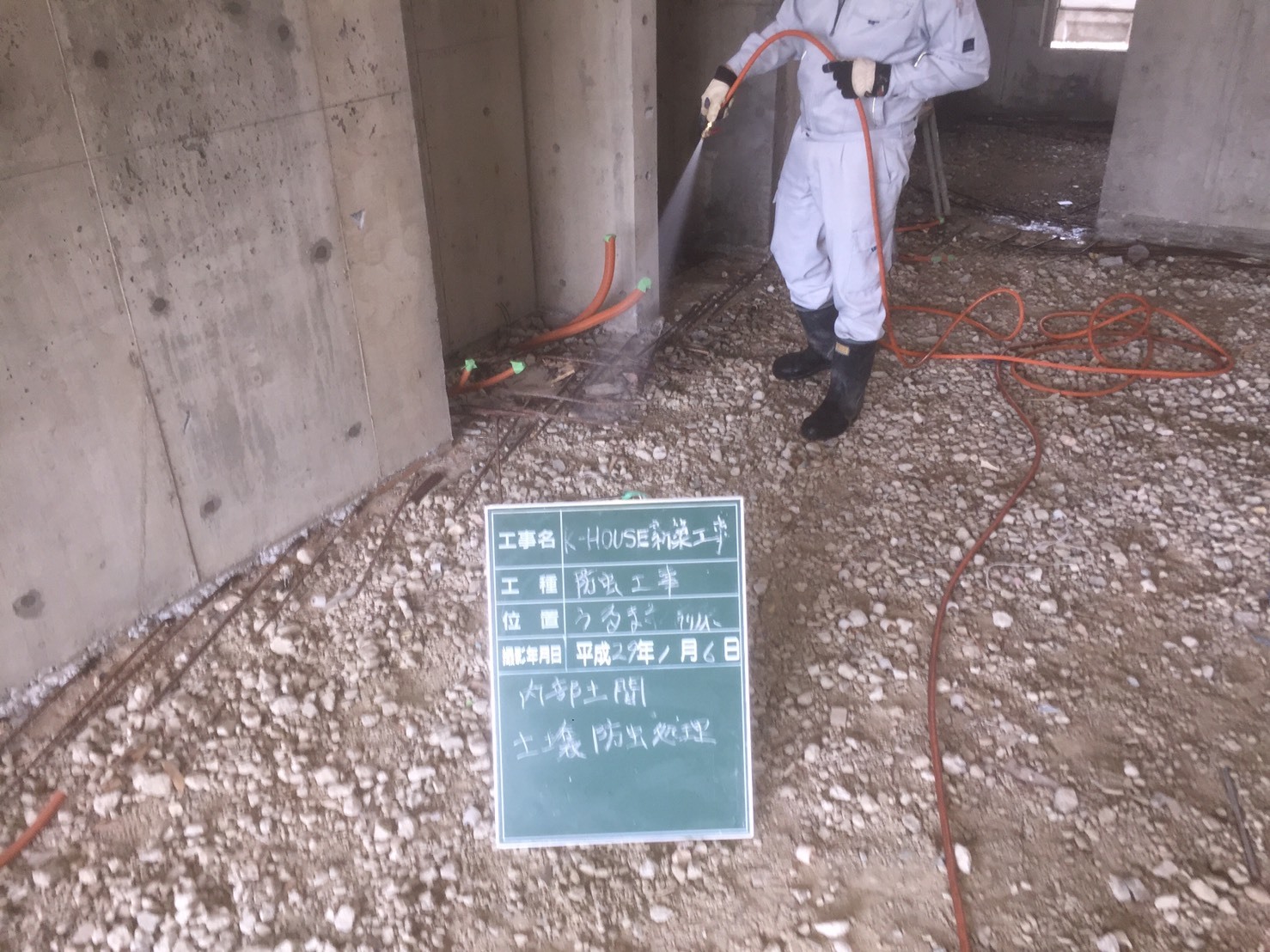

防虫剤散布
◎建物内部の地中にシロアリ駆除剤を散布しました。
建物内部床の鉄筋工事(完了)
コンクリート打設(完了)
◎建物内部の床にビニールシートを張り、鉄筋を配筋しま
した。
ビニールシートは地中からの湿気防止です。
◎コンクリート打設 完了です。

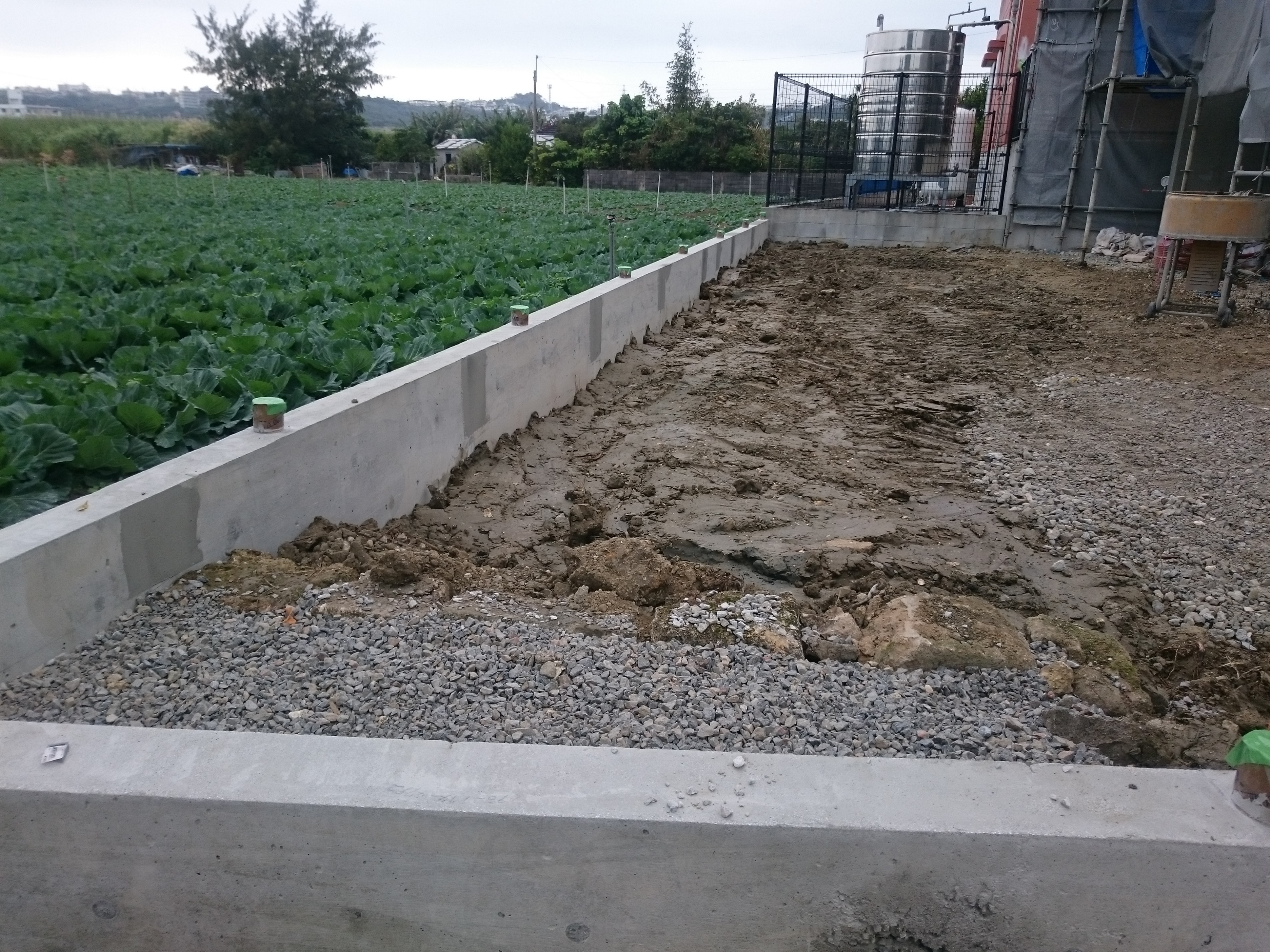

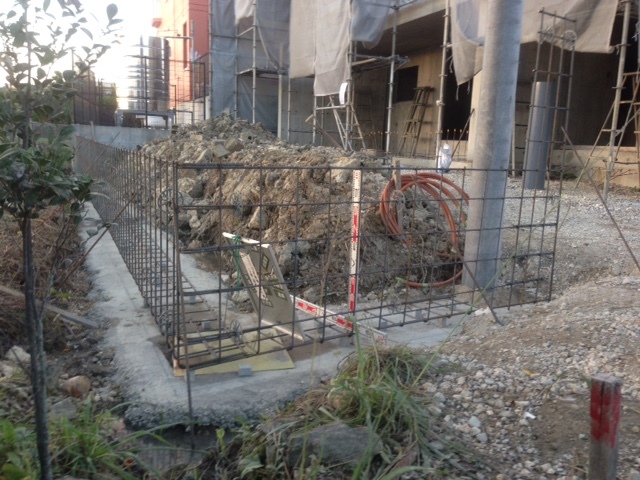

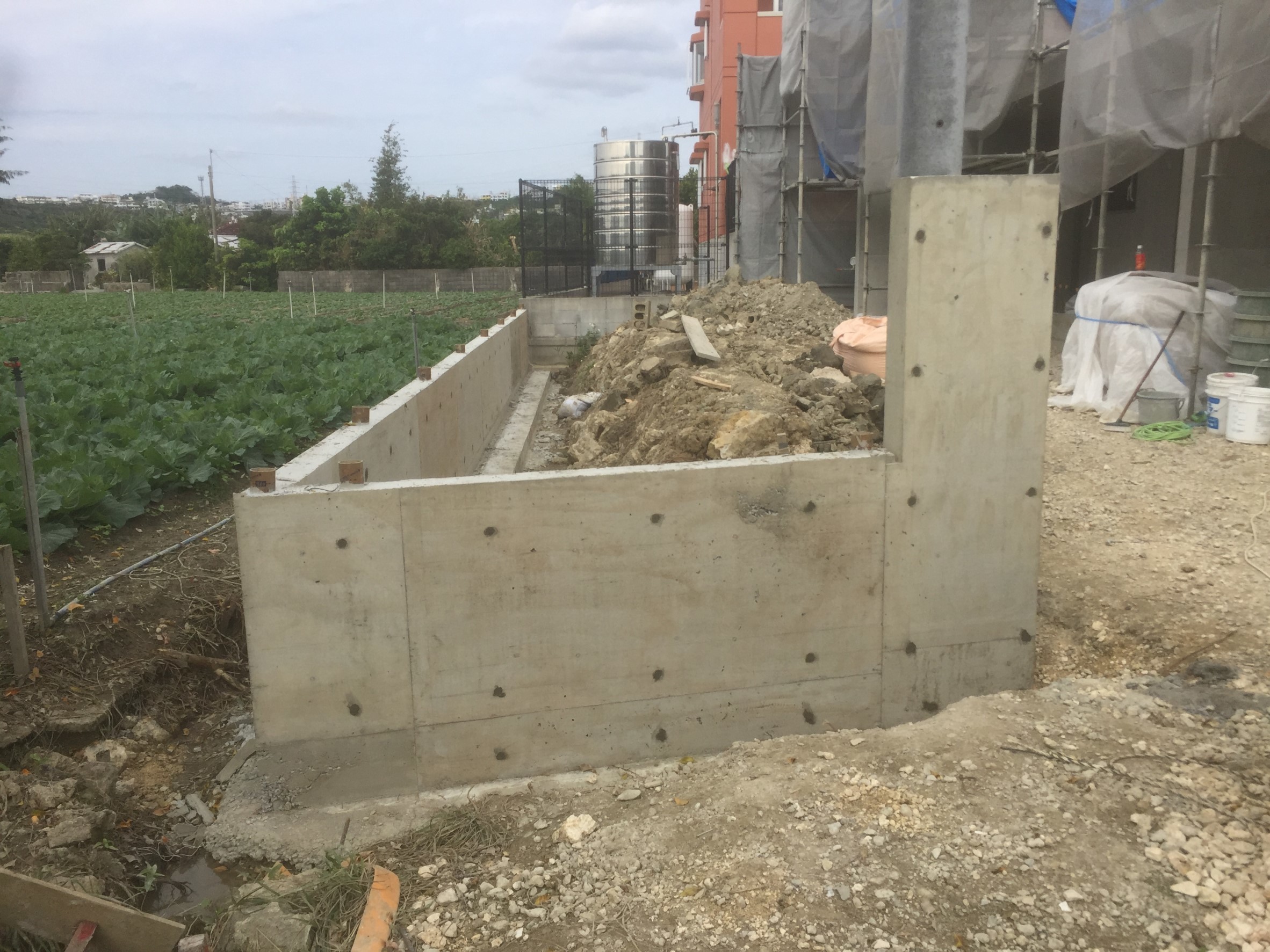

隣接地境界擁壁の配筋・型枠工事(完了)
コンクリート打設(完了)
型枠解体・埋め土(完了)
床の骨組工事(完了)
◎床下が高いと風通しが良く湿気防止につながります。
フローリング(チーク材)工事(完了)
◎チーク材は「収縮・歪み・シロアリ」に強い材木です。
天井下地貼工事(完了)
◎天井裏の空間で暑さ寒さがやわらぎます。

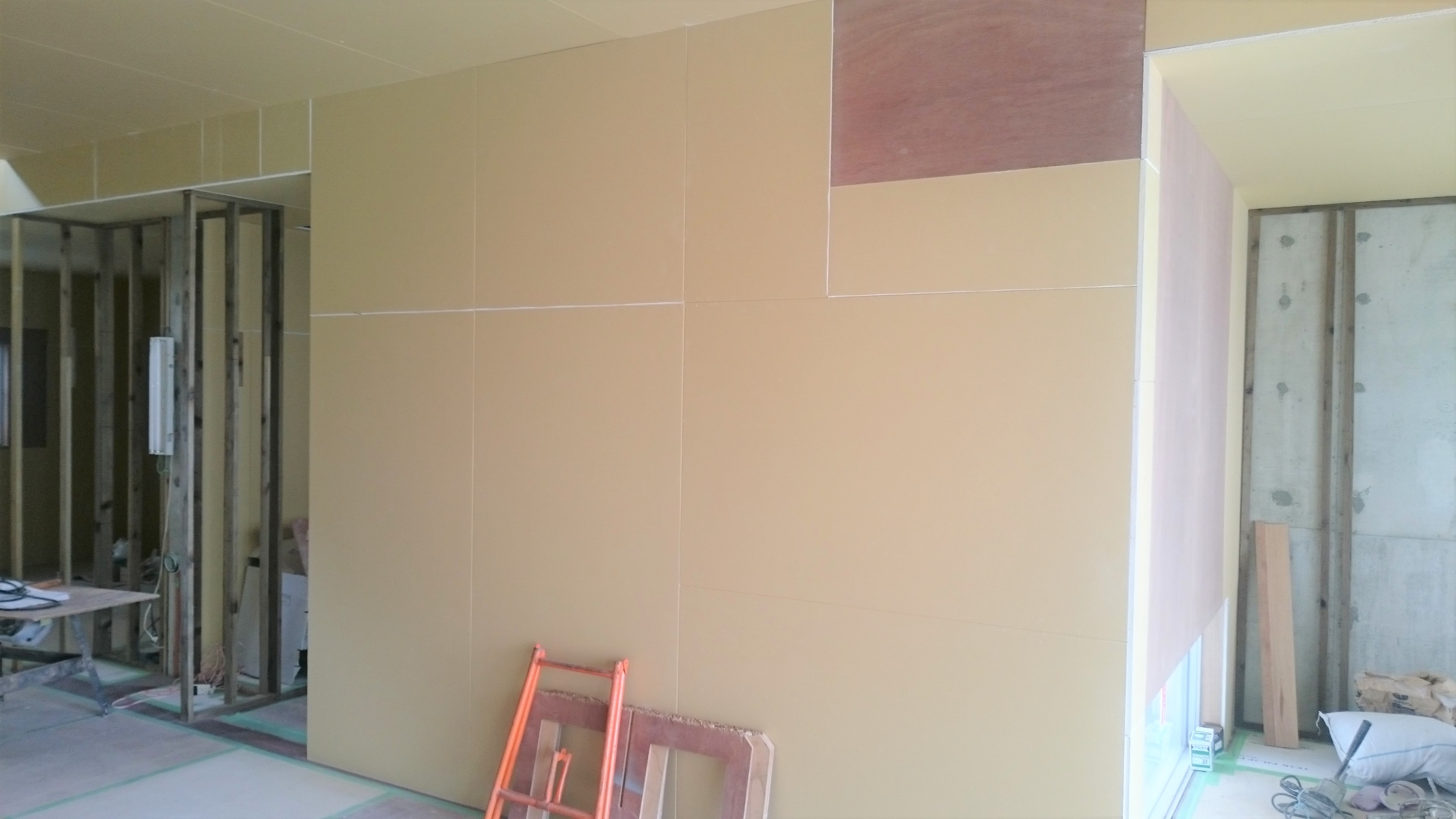

壁下地工事(完了)
◎コンクリートの壁に石膏ボードを貼ることで結露防止+暑さ
寒さがやわらぎます。
屋上ウレタン遮熱防水塗装(完了)
◎ウレタン遮熱防水塗装は屋根を保護し、老朽化を防ぎます。
また、室内の暑さをやわらげます。
屋根(スラブ)は建物で最重要構造部分です。
外壁塗装(完了)
足場撤去
◎外壁塗装は油性塗料を使用しました。油性塗料は水性塗料より
耐久性(長持ち)が良く建物の老朽化を防ぎます。
建物の老朽化をできるだけ防ぐことを意識しています。
玄関ポーチのコンクリート打設(完了)
デッキ・犬走のコンクリート打設(完了)
◎玄関ポーチ・デッキ・犬走にコンクリートを流し込みました。
